Taket har fått mebrand, dører en innsatt og nesten alt av utvendig panel er på plass. Stillasje er tatt ned. Neste uke blir det nok torv på taket og isolasjon i veggene.
MEN,.... luftepipa på bildet skulle aldri ha vært der. Rørlegger har lagt opp til luftepipe på andre siden. Da kan de koble i sammen avløpsrørene til brunvann...

Bildet under er tatt lørdag den 18/3. Snekkerne jobber også på lørdager. De fikk satt opp vegger på de to første dagene. Onsdag kom takstoler, så kom taket på. I dag jobbet de med vindskiene. Onsdag kom også isolasjon. Når bygget er tett er det klart for det. Ytterkledningen er ikke på. Det hvite man ser på veggen er vindsperre....

Snekkere begynte mandag den 13 februar. Den 15 kom takstolene. Bilde er tatt like før.

Ny tur til tomta for å strekke ut den provisoriske kabelen til byggestrømmen.
Kreativ installasjon må til :)

I går 26 januar startet arbeidet med å rydde byggeplassen inkl støpt plate for snø. I dag meldte han som har tatt på seg snøryddejobben at han ikke ble ferdig. Han må tilbake på mandag for å ferdigstille jobben. Familiehytta har meldt at de er litt forsinket slik at oppstart blir den 8 februar. Vi får håpe at det...

Det har nå kommet VELDIG mye snø. Mye nedbør i den siste tiden har kommet som snø på Meheia. Det er nå etter siste snøfall over en meter. Vi har avtalt med brøyter at de skal brøyte veien ned. Selve plata og rundt er også satt bort til andre. Det er viktig at alt er klart til snekkerlaget kommer 30...

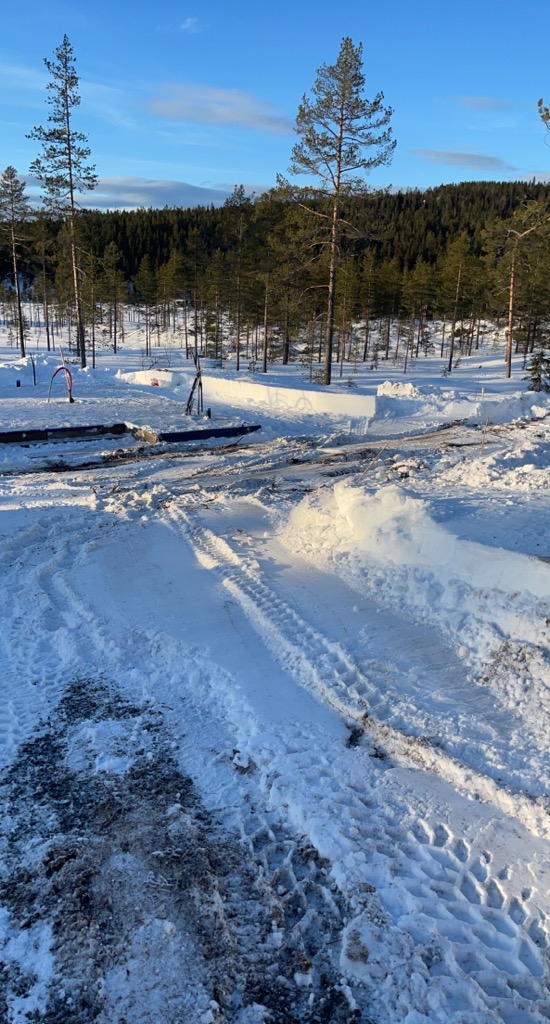

Det har allerede kommet 30-40 cm med tung snø. Vi må ha måkt vei, hele plata, 1,5 meter rundt hytta , samt plass til biler og brakke. Trenger derfor litt hjelp. Tipper avbildet snøfreser kan være en greit hjelpemiddel.

Denne uka ble strømmen tilkoblet TKS-skapet vårt. Måler ble installert samtidig. Har bestilt strøm fra Tibber, samme leverandør som hjemme med alle muligheter for effektiv styring.

I går kom en ny tilbakemelding fra hytteleverandøren. De sier nå at det er mulig at hytta blir ferdig i mai. De vil begynne i februar. Veldig positivt for oss. Vi har alt klart. Strømmen skulle settes på forrige uke eller denne uka. Håper dette nå er gjort. Dette må sjekkes. Jeg må også klargjøre byggestrømmen før det blir for...

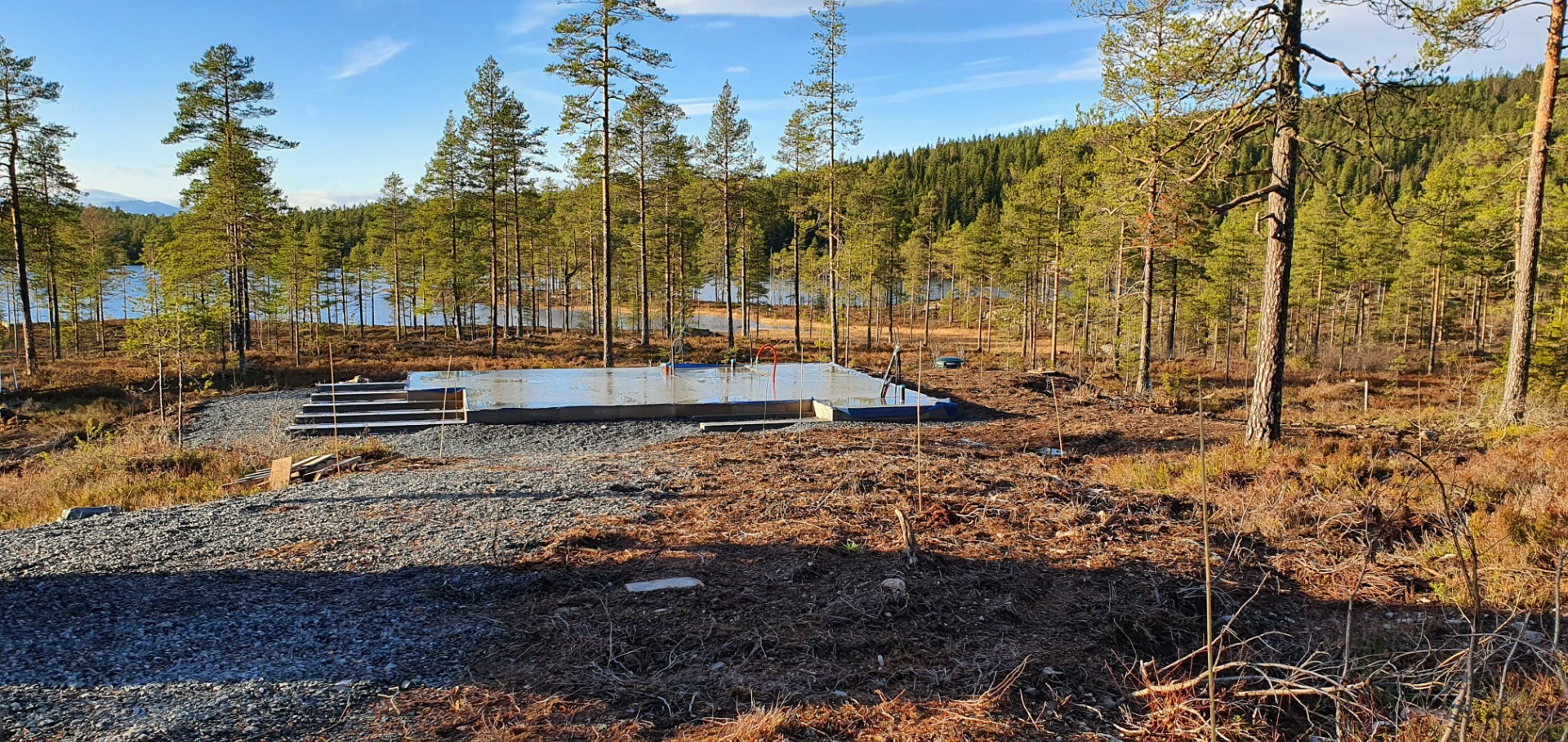

Søndag 6 november var vi på tomta og satt opp brøytestikker. Det var deilig vær så koste oss i solen med kaffe og hjemmebakte boller. Snøen kan komme, men vi håper ikke det blir mye. Familehytte skal i gang i mars, men kan de begynne før skal det ikke stå på oss.

Familehytta kom med tilbakemelding tirsdag denne uke (2022-10-11). Det ble godt mottatt. Vi aksepter noe forsinkelse. Det er viktig å få hytte ferdig før sommerferien.

Den 1. mai- 2023 ble i satt som overleveringsdato i kontrakt. Forutsetningene var at plata skulle være ferdig 1.august. Plata ble meldt inn 1.juli med håp om kjappere ferdigstillese. Det blir det ikke tvert i mot. Nå har Familiehytta bedt om fristforlengelse med 3. måneder. Men sier samtidig at det kan blir kortere tid, men også lengre. 3 måned...

Lørdag den 24 september var vi igjen tilbake på tomta. Litt for å se hvordan nabohytte hadde kommet opp, litt for å gå tur og for å koble til gråvannsanlegget. Jobben der består av å skjøte kabler. En for varme, en for pumpe og en for alarm. Vi har tidligere lagt rør fra bod til tanken og trukket kabler. Vanlig...

I dag var vi igjen en tur på tomta. Jeg klødde i elektrikerfingra mine så jeg måtte installere og koble litt. Hadde noen gamle kanalbiter liggende som kom til nytte. Nå gjenstår det bare å koble til trykkbryter og pumpe. Før dette kan gjøres må en rørlegger gjøre seg ferdig.
Jon er i Norge på ferie. Han var med og beskuet eiendommen....
